      Báo giá xây nhà phần thô mới nhất 2026 & cách tính chi phí chi tiết

      Báo giá xây nhà phần thô là bước quan trọng giúp Anh/chị kiểm soát ngân sách và hạn chế rủi ro phát sinh khi xây dựng. Tuy nhiên, không phải ai cũng hiểu rõ cách đọc bảng giá và tính chi phí chính xác. Trong bài viết này, Kiến Trúc An Gia Khang sẽ cung cấp thông tin chi tiết về đơn giá, cách tính và kinh nghiệm thực tế, giúp Anh/chị chủ động hơn khi triển khai xây nhà.

      Tổng quan về báo giá xây nhà phần thô

      Ở góc độ chuyên môn, báo giá xây dựng nhà phần thô không chỉ là “bao nhiêu tiền/m2”. Nó phản ánh cách nhà thầu tổ chức thi công, tiêu chuẩn vật tư và mức độ an toàn kết cấu.

      Báo giá xây dựng nhà phần thô là gì?

      Báo giá xây nhà phần thô là bảng chi phí chi trả cho toàn bộ công việc tạo nên khung chịu lực của công trình. Phần thô quyết định đến độ bền, khả năng chịu tải và tuổi thọ ngôi nhà. Đây là hạng mục cốt lõi, tạo nên “bộ xương” của ngôi nhà. Trong bảng báo giá, chi phí xây thô chiếm 60 - 70% tổng chi phí, thường đã bao gồm: Vật tư thô và Nhân công thi công.

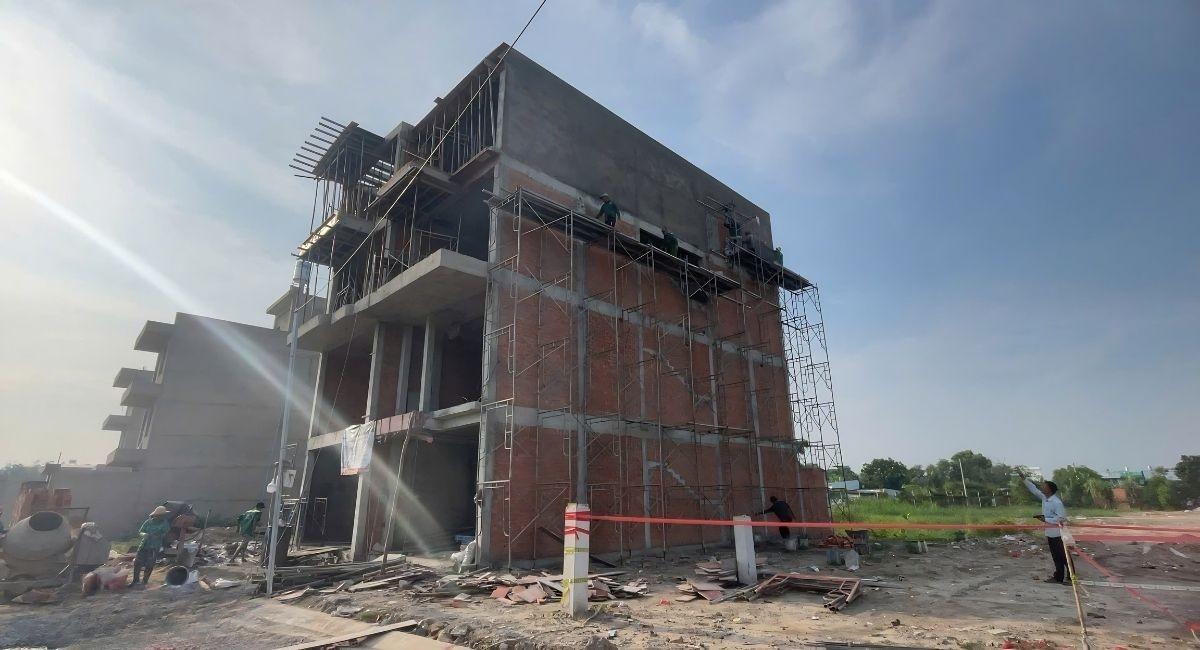

      Tổng quan về báo giá xây nhà phần thô

      Báo giá xây thô khác gì với tổng chi phí xây nhà?

      Nhiều người nhầm rằng báo giá thi công phần thô chính là toàn bộ chi phí xây nhà. Thực tế, đây chỉ là một phần trong tổng ngân sách. Để hoàn thiện một công trình, chi phí xây dựng thường chia thành hai nhóm chính: Phần thô và Phần hoàn thiện. Trong đó, xây nhà phần thô thường chiếm khoảng 60–70% tổng chi phí. Con số này không ngẫu nhiên, mà xuất phát từ các yếu tố thực tế:

      • Khối lượng vật tư lớn, đặc biệt là thép và bê tông
      • Yêu cầu kỹ thuật cao trong thi công kết cấu
      • Thời gian thi công dài hơn so với hoàn thiện

      Ngược lại, phần hoàn thiện chiếm 30–40% nhưng linh hoạt hơn, tùy vào mức đầu tư của chủ nhà và có thể điều chỉnh theo ngân sách. Đây cũng là lý do giá xây thô luôn là yếu tố được quan tâm hàng đầu khi lập kế hoạch.

      Giá xây nhà phần thô bao nhiêu tiền 1m2? Cập nhật thực tế

      Giá xây nhà phần thô bao nhiêu 1m2 thường nằm trong khoảng 3.500.000 – 5.000.000 VNĐ/m² đối với nhà dân dụng phổ biến . Với các công trình yêu cầu cao hơn, mức giá có thể tăng thêm do kết cấu phức tạp hoặc vật tư tiêu chuẩn cao.

      Đơn giá xây nhà phần thô theo loại công trình

      Bảng giá xây nhà phần thô mới nhất sẽ thay đổi theo quy mô, số tầng và yêu cầu kỹ thuật. Dưới đây là bảng tổng hợp mức giá trung bình thị trường hiện nay:

      Loại công trình Giá trung bình (VNĐ/m²) Đặc điểm
      Nhà cấp 4 3.500.000 – 4.000.000 Kết cấu đơn giản, ít tầng, thi công nhanh
      Nhà phố 3.800.000 – 4.500.000 Phổ biến, kết cấu tiêu chuẩn, nhiều tầng
      Biệt thự 3.900.000 – 5.500.000 Kết cấu lớn, yêu cầu kỹ thuật cao

      Lưu ý: Bảng giá này chỉ mang tính chất tham khảo, cần chú ý:

      • Chưa bao gồm thuế giá trị gia tăng (VAT )
      • Báo giá thi công chưa bao gồm cọc và ca ép
      • Mặc định hẻm trên 5m
      • Diện tích xây dựng tối thiểu 80m2

      Quý khách có nhu cầu xây thô và cần được báo giá chính xác, vui lòng liên hệ với Kiến Trúc An Gia Khang qua Hotline 0909 138 979 để nhận được tư vấn xây dựng với chi phí tối ưu, phù hợp với nhu cầu.

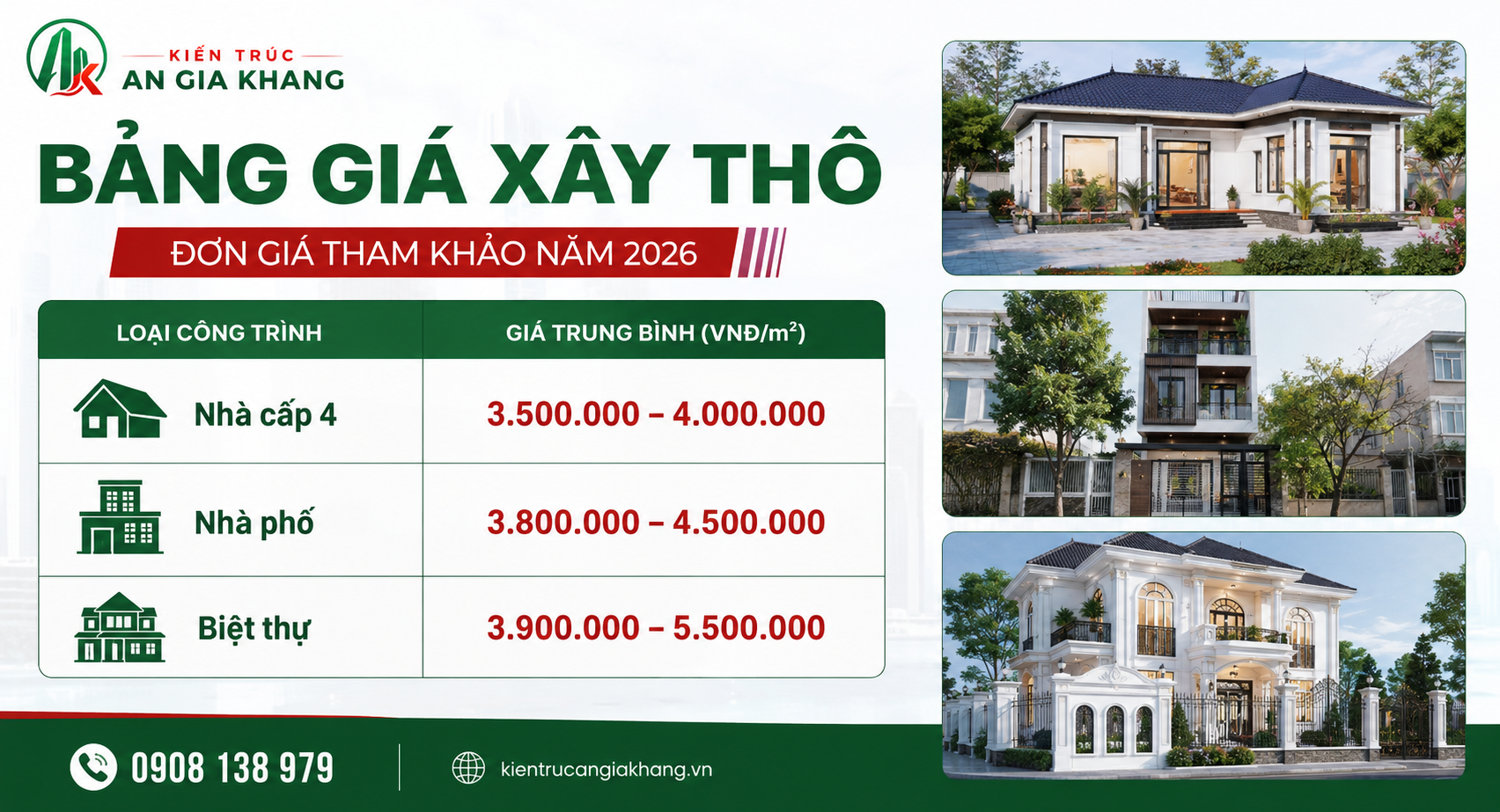

      Bảng giá xây nhà phần thô

      Giá xây thô theo khu vực và điều kiện thi công

      Bên cạnh loại công trình, vị trí xây dựng cũng ảnh hưởng trực tiếp đến đơn giá xây dựng. Cùng một thiết kế, nhưng chi phí có thể chênh lệch rõ rệt giữa các khu vực. Một số yếu tố khu vực cần lưu ý:

      • Thành phố lớn (TP.HCM, Hà Nội): giá cao hơn do nhân công và vật tư đắt hơn
      • Khu vực tỉnh: chi phí thấp hơn nhưng phụ thuộc nguồn vật liệu
      • Công trình trong hẻm nhỏ: tăng 5–15% do khó vận chuyển vật tư
      • Mặt bằng thi công rộng: giá ổn định hơn vì thuận lợi máy móc

      Theo thực tế thi công, những công trình có đường vào nhỏ hơn 5m hoặc không có chỗ tập kết vật tư thường phải điều chỉnh đơn giá .

      Các yếu tố ảnh hưởng đến đơn giá xây phần thô

      Đơn giá xây dựng phần thô không cố định mà sẽ thay đổi tùy theo quy mô công trình, điều kiện thi công và tiêu chuẩn vật tư sử dụng. Để dự toán chi phí chính xác hơn, Anh/chị cần quan tâm đến các yếu tố quan trọng sau:

      1. Loại móng công trình: Đây là hạng mục ảnh hưởng lớn đến tổng chi phí xây thô. Với nền đất yếu hoặc khu vực cần ép cọc, chi phí thi công sẽ tăng đáng kể. Thông thường, móng đơn có chi phí thấp nhất, móng băng ở mức trung bình, trong khi móng cọc có giá cao hơn do cần xử lý nền và thi công phức tạp hơn.

      2. Quy mô và số tầng xây dựng: Nhà càng nhiều tầng thì yêu cầu về kết cấu chịu lực càng cao, kéo theo chi phí cột, dầm, sàn và thép bê tông tăng lên. Nhà 1 tầng thường có kết cấu đơn giản, trong khi nhà 2–3 tầng hoặc nhà cao tầng hơn sẽ phát sinh thêm chi phí kỹ thuật và thi công.

      3. Điều kiện và địa hình thi công: Công trình nằm ở mặt tiền đường lớn, xe tải dễ vận chuyển vật tư sẽ có chi phí ổn định hơn. Ngược lại, nhà trong hẻm nhỏ, khu dân cư đông đúc hoặc địa hình khó thi công sẽ phát sinh thêm chi phí nhân công, vận chuyển và biện pháp thi công.

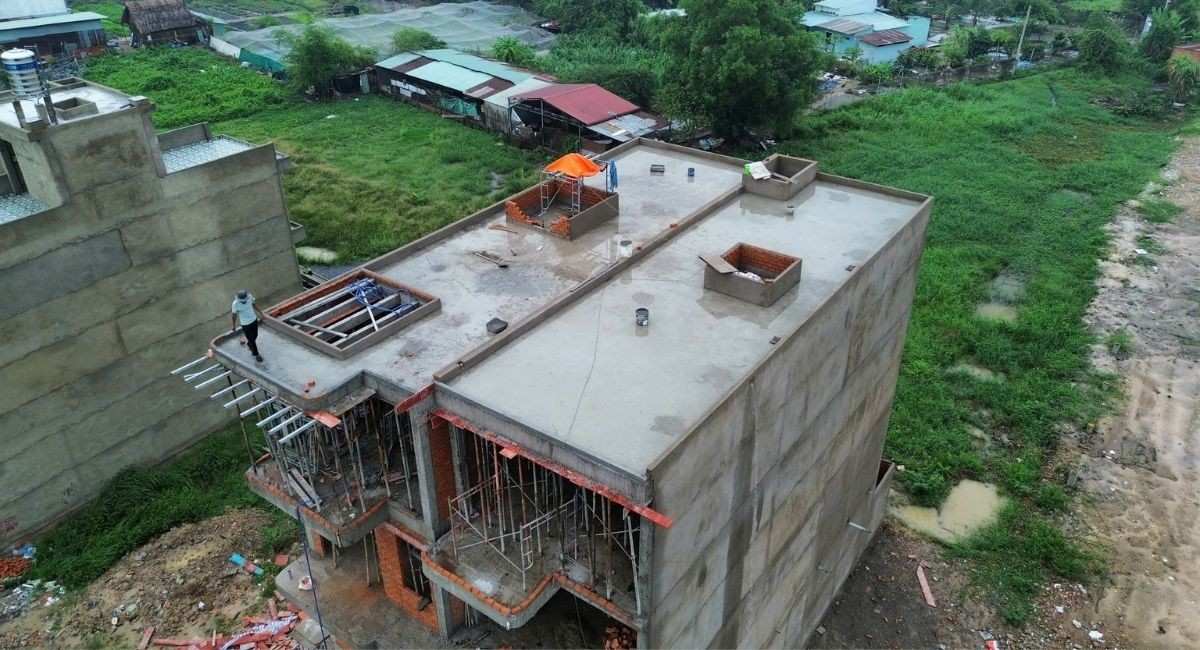

      Các yếu tố ảnh hưởng đến đơn giá xây phần thô

      4. Chất lượng vật liệu xây dựng: Vật tư là thành phần chiếm tỷ trọng lớn trong chi phí xây dựng phần thô. Việc lựa chọn thép, xi măng, gạch, cát đá hay bê tông ở phân khúc phổ thông hay cao cấp sẽ ảnh hưởng trực tiếp đến đơn giá xây dựng theo m².

      5. Phong cách kiến trúc: Nhà có thiết kế hiện đại tối giản thường tiết kiệm chi phí hơn so với công trình tân cổ điển hoặc có nhiều chi tiết trang trí, mái đua, ban công lớn hay kết cấu phức tạp.

      6. Thời điểm xây dựng: Giá nhân công và vật liệu xây dựng có thể biến động theo thị trường. Vào giai đoạn cao điểm xây dựng hoặc khi giá thép, xi măng tăng mạnh, tổng chi phí thi công cũng sẽ thay đổi tương ứng.

      7. Mức độ hoàn thiện công trình: Dù là báo giá phần thô, nhưng các yêu cầu về chống thấm, hệ thống điện nước âm tường hoặc tiêu chuẩn kỹ thuật cao hơn cũng có thể làm tăng chi phí thi công thực tế.

      Hướng dẫn cách tính chi phí xây nhà phần thô

      Trong thực tế, nhiều chủ nhà chỉ nhìn vào đơn giá/m² mà bỏ qua cách quy đổi diện tích và cấu trúc chi phí. Điều này dẫn đến sai lệch lớn khi triển khai.

      Công thức tính chi phí

      Công thức tính chi phí xây phần thô của công trình như sau: Chi phí xây nhà phần thô = Tổng diện tích xây dựng × Đơn giá/m²

      Trong đó:

      • Tổng diện tích là diện tích đã quy đổi theo từng hạng mục
      • Đơn giá là đơn giá xây thô theo loại hình công trình

      Cách tính chi phí phần thô

      Diện tích xây dựng quy đổi

      Để tính đúng chi phí, Anh/chị cần hiểu cách quy đổi diện tích xây dựng phần thô. Mỗi hạng mục sẽ có hệ số khác nhau, tùy theo mức độ thi công. Đây cũng là lý do hai công trình có cùng diện tích đất nhưng giá xây dựng phần thô lại khác nhau.

      Phần móng:

      • Móng đơn: tính khoảng 30% – 40% diện tích xây dựng.
      • Móng băng: quy đổi khoảng 60% – 75% diện tích.
      • Móng cọc: tính khoảng 60% – 75% diện tích (chưa bao gồm chi phí cọc và nhân công ép cọc).

      Phần tầng hầm:

      • Tầng hầm sâu từ 1.0m – 1.3m: tính 120% – 130% diện tích tầng hầm.
      • Tầng hầm sâu trên 1.3m – 1.5m: tính 140% – 150% diện tích tầng hầm.
      • Tầng hầm sâu trên 1.5m – 1.8m: tính 170% – 180% diện tích tầng hầm.
      • Tầng hầm sâu trên 1.8m – 2.0m: tính 200% – 210% diện tích tầng hầm.

      Diện tích các tầng:

      • Tầng trệt: tính 100% diện tích xây dựng.
      • Tầng lửng: tính khoảng 70% diện tích.
      • Ban công, tum che cầu thang (chuồng cu): tính 100% diện tích.
      • Sân trước, sân sau: tính khoảng 40% – 50% diện tích sân.

      Khu vực sân thượng:

      • Sân thượng cơ bản: quy đổi khoảng 40% – 50% diện tích sân thượng.
      • Sân thượng có giàn phơi, lam che hoặc mái nhẹ: tính khoảng 60% – 70% diện tích.

      Phần mái công trình:

      • Mái tôn: tính khoảng 20% – 30% diện tích mái.
      • Mái bê tông cốt thép (BTCT): tính khoảng 45% – 65% diện tích mái.
      • Mái vì kèo sắt hộp mạ kẽm kết hợp lợp ngói: tính khoảng 60% – 70% diện tích mái.
      • Mái BTCT kết hợp lợp ngói: tính khoảng 90% – 100% diện tích mái.

      Ví dụ cách tính thực tế

      Để Anh/chị dễ hình dung, dưới đây là một ví dụ cụ thể khi áp dụng cách tính chi phí xây nhà phần thô:

      Giả sử: Anh/chị muốn xây nhà trên Diện tích đất: 5m × 20m = 100m²; Xây 1 trệt + 1 lầu; Móng băng, mái bê tông. Đơn giá xây dựng: 3.900.000 VNĐ/m²

      Quy đổi diện tích:

      • Móng băng: 100m² × 60% = 60m²
      • Tầng trệt: 100m² × 100% = 100m²
      • Lầu: 100m² × 100% = 100m²
      • Mái: 100m² × 50% = 50m²

      => Tổng diện tích xây dựng: 50 + 100 + 100 + 50 = 310m²

      => Chi phí xây nhà phần thô diện tích 100m2, nhà 1 trệt 1 lầu, móng băng, mái bê tông là: 310 × 3.900.000 = 1.209.000.000 VNĐ

      Xây nhà phần thô gồm những gì? Các hạng mục chính

      Khi xem báo giá, nhiều chủ nhà thường chỉ quan tâm đến con số cuối cùng mà chưa hiểu rõ phần thô bao gồm những gì. Đây là nguyên nhân chính dẫn đến hiểu sai phạm vi công việc và phát sinh chi phí trong quá trình thi công.

      Các hạng mục thi công phần thô

      Trong thực tế, hạng mục thi công phần thô được triển khai theo trình tự từ dưới lên trên, đảm bảo kết cấu ổn định và an toàn, bao gồm:

      • Phần móng: móng đơn, móng băng hoặc móng cọc tùy nền đất
      • Khung bê tông cốt thép: cột, dầm, sàn – bộ phận chịu lực chính
      • Xây tường: tường bao và tường ngăn bên trong
      • Cầu thang bê tông: kết cấu cố định cho nhà nhiều tầng
      • Tô trát: hoàn thiện bề mặt tường trước khi sơn
      • Chống thấm: khu vực nhà vệ sinh, sân thượng, ban công

      Đây là các hạng mục bắt buộc, quyết định trực tiếp đến độ bền và tuổi thọ công trình. Nếu một trong các bước này thực hiện không đúng kỹ thuật, chi phí sửa chữa sau này sẽ rất lớn.

      Xây nhà phần thô gồm những gì?

      Vật tư và nhân công trong phần thô

      Ngoài hạng mục thi công, vật tư và nhân công là hai yếu tố chiếm tỷ trọng lớn trong báo giá.

      Vật tư thô: Vật tư là phần chi phí lớn nhất, thường chiếm hơn 60% giá trị phần thô. Các loại vật liệu chính gồm:

      • Thép xây dựng (cốt thép chịu lực)
      • Xi măng
      • Cát, đá
      • Gạch xây
      • Bê tông (trộn tay hoặc bê tông tươi)

      Nhân công: Nhân công là yếu tố quyết định chất lượng thi công. Nếu chọn nhân công giá rẻ nhưng tay nghề thấp, chi phí sửa chữa về sau có thể cao hơn rất nhiều. Chi phí nhân công gồm có:

      • Thợ xây, thợ bê tông
      • Thợ cốt thép
      • Thợ điện nước âm
      • Đội giám sát thi công

      Kinh nghiệm tối ưu chi phí khi xây nhà phần thô

      Dưới đây là những kinh nghiệm thực tế từ quá trình thi công để tối ưu chi phí:

      Lập dự toán chi tiết ngay từ đầu: Một bản dự toán rõ ràng giúp bạn kiểm soát toàn bộ ngân sách. Thay vì chỉ dựa vào giá xây dựng phần thô theo m2, Anh/chị nên bóc tách chi tiết từng hạng mục.

      • Tổng diện tích xây dựng
      • Loại móng và kết cấu
      • Chủng loại vật tư

      Lựa chọn phương án thiết kế phù hợp: Thiết kế ảnh hưởng trực tiếp đến chi phí. Một phương án hợp lý sẽ giúp giảm đáng kể chi phí. Gợi ý:

      • Ưu tiên thiết kế đơn giản, ít chi tiết phức tạp
      • Hạn chế ban công, mái đua quá lớn
      • Tối ưu công năng thay vì chạy theo hình thức

      Chọn vật tư đúng tiêu chuẩn, không chạy theo giá rẻ: Vật liệu chiếm phần lớn trong chi phí xây nhà phần thô, vì vậy cần lựa chọn hợp lý, giúp cân bằng giữa chi phí và chất lượng. Nguyên tắc:

      • Chọn vật tư đạt tiêu chuẩn, không cần quá cao cấp
      • Ưu tiên thương hiệu uy tín
      • Kiểm tra rõ trong báo giá thi công phần thô
      Kinh nghiệm tối ưu chi phí xây nhà phần thô

      Tối ưu phương án móng và kết cấu: Móng và kết cấu là phần chi phí lớn nhất trong đơn giá xây nhà phần thô. Tuy nhiên, không phải lúc nào cũng cần phương án đắt tiền. Anh/chị nên:

      • Khảo sát địa chất trước khi thiết kế
      • Chọn loại móng phù hợp với nền đất
      • Tránh thiết kế dư thừa kết cấu

      Chọn hình thức xây nhà khoán phần thô hợp lý: Hiện nay, nhiều chủ nhà lựa chọn xây khoán phần thô để tiết kiệm thời gian và kiểm soát chi phí. Ưu điểm:

      • Nhà thầu chịu trách nhiệm vật tư và nhân công hoàn thiện
      • Dễ kiểm soát tiến độ
      • Hạn chế phát sinh ngoài hợp đồng

      So sánh báo giá từ nhiều nhà thầu: Không nên quyết định dựa trên một bảng giá duy nhất. Gia chủ nên so sánh ít nhất 2–3 đơn vị để có cái nhìn tổng quan. Khi so sánh:

      • Không chỉ nhìn vào giá xây nhà phần thô bao nhiêu 1m2
      • Phải kiểm tra chi tiết hạng mục và vật tư
      • Đánh giá uy tín và kinh nghiệm thi công

      Theo dõi và kiểm soát thi công: Ngay cả khi đã có báo giá xây nhà phần thô, Anh/chị vẫn cần theo dõi quá trình thi công.

      • Kiểm tra vật tư đầu vào
      • Giám sát tiến độ từng hạng mục
      • Đối chiếu thực tế với hợp đồng

      Xem thêm: Kinh nghiệm xây nhà phần thô giúp công trình bền và tiết kiệm chi phí

      Quy trình thi công xây dựng phần thô từ A-Z

      Mỗi bước trong quy trình đều ảnh hưởng trực tiếp đến bảng báo giá xây nhà phần thô và tuổi thọ công trình. Việc rút ngắn hoặc làm sai trình tự có thể dẫn đến nứt, lún hoặc giảm khả năng chịu tải.

      Khảo sát và chuẩn bị

      Giai đoạn khảo sát là bước nền tảng trước khi triển khai thi công. Kỹ sư sẽ đánh giá điều kiện địa chất, hiện trạng khu đất và khả năng tiếp cận công trình. Nội dung chính gồm có:

      • Khảo sát địa chất nền đất
      • Đo đạc, định vị tim móng
      • Kiểm tra cao độ nền và thoát nước
      • Lập biện pháp thi công

      Kết quả khảo sát quyết định phương án móng và ảnh hưởng trực tiếp đến giá xây nhà. Nếu bỏ qua bước này, rủi ro phát sinh chi phí và lỗi kỹ thuật là rất cao.

      Khảo sát và chuẩn bị

      Thi công phần móng

      Móng là bộ phận chịu tải trọng toàn bộ công trình. Việc lựa chọn và thi công móng phải tuân thủ đúng hồ sơ thiết kế. Quy trình cơ bản:

      • Đào đất hố móng theo cao độ thiết kế
      • Gia cố nền (nếu cần)
      • Lắp dựng cốt thép móng
      • Đổ bê tông móng

      Tùy điều kiện địa chất, có thể sử dụng móng đơn, móng băng hoặc móng cọc. Giai đoạn này thường chiếm tỷ trọng lớn trong giá xây dựng phần thô do khối lượng vật tư và yêu cầu kỹ thuật cao.

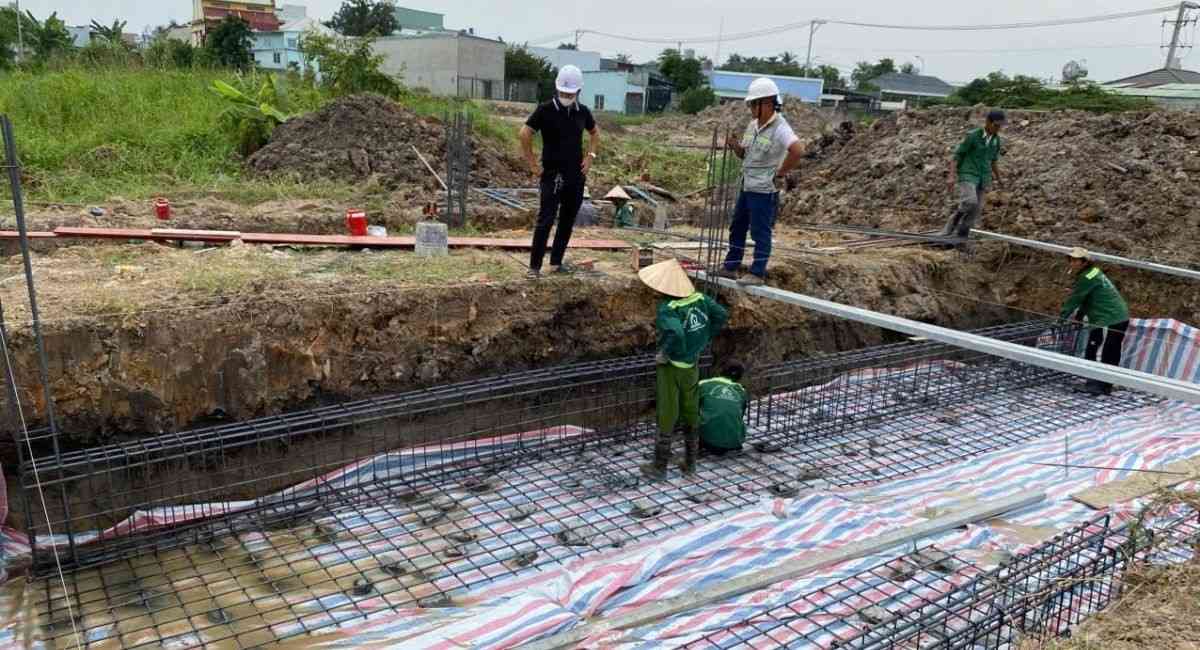

      Thi công móng

      Dựng khung kết cấu

      Sau khi hoàn thiện móng, công trình chuyển sang giai đoạn dựng khung – phần quan trọng nhất trong kết cấu chịu lực. Bao gồm:

      • Lắp dựng cột bê tông cốt thép
      • Thi công dầm và sàn
      • Đổ bê tông từng tầng theo trình tự

      Trong quá trình này, kỹ sư phải kiểm soát: Độ chính xác kích thước - Độ võng, độ cứng kết cấu - Chất lượng bê tông và cốt thép, để đảm bảo chất lượng.

      Dựng khung kết cấu

      Xây dựng tường gạch

      Sau khi khung bê tông hoàn thiện, tiến hành xây tường bao và tường ngăn. Các bước chính như sau:

      • Xây tường gạch theo bản vẽ
      • Đảm bảo liên kết giữa tường và cột, dầm
      • Chừa lỗ kỹ thuật cho hệ thống điện nước

      Kỹ thuật xây tường cần đảm bảo: Đúng cao độ, thẳng đứng và mạch vữa đều, liên kết tốt. Nếu thi công không đúng kỹ thuật, tường có thể bị nứt hoặc thấm nước sau khi hoàn thiện.

      Xây tường

      Hoàn thiện phần khung

      Giai đoạn này hoàn thiện các hạng mục cơ bản trước khi chuyển sang phần hoàn thiện. Bao gồm:

      • Tô trát tường trong và ngoài
      • Cán nền các tầng
      • Chống thấm khu vực ẩm ướt
      • Lắp đặt hệ thống điện nước âm

      Đây là bước hoàn tất phần thô, đảm bảo công trình đạt điều kiện để thi công hoàn thiện. Chất lượng giai đoạn này ảnh hưởng trực tiếp đến tổng giá và hạn chế lỗi phát sinh về sau.

      Hoàn thiện phần khung

      Hạng mục nhân công hoàn thiện

      Nhà thầu cung cấp nhân công - Chủ nhà cung cấp vật tư. Các hạng mục chính bao gồm:

      • Ốp lát gạch: Thực hiện ốp lát toàn bộ sàn và tường theo bản vẽ (chủ nhà cung cấp gạch, keo dán gạch hoặc xi măng trắng).
      • Sơn nước: Thực hiện bả bột matit, xả nhám và sơn hoàn thiện (chủ nhà cung cấp bột bả, sơn lót, sơn phủ).
      • Lắp đặt thiết bị điện và đèn chiếu sáng cơ bản (chủ nhà cung cấp mặt nạ, hạt công tắc, ổ cắm, bóng đèn, đèn trang trí).
      • Lắp đặt hoàn thiện hệ thống cấp thoát nước và thiết bị phòng tắm (chủ nhà cung cấp lavabo, bồn cầu, sen vòi, bồn nước, máy bơm, phụ kiện inox, phễu thu sàn).
      Hạng mục nhân công hoàn thiện
      Thực hiện ốp lát toàn bộ sàn và tường theo yêu cầu bản vẽ thiết kế

      Tổng hợp các câu hỏi thường gặp về báo giá xây thô

      Dưới đây là các câu hỏi mà đơn vị Kiến Trúc An Gia Khang đã tổng hợp được trong quá trình báo giá và thi công xây nhà phần thô:

      1. Những sai lầm khi xem báo giá xây thô là gì?

      Sai lầm phổ biến nhất là chỉ nhìn vào báo giá xây nhà phần thô mà không xem chi tiết bên trong. Mỗi nhà thầu có thể áp dụng tiêu chuẩn vật tư và phạm vi công việc khác nhau.

      • Có bao gồm móng hay không
      • Chủng loại vật tư cụ thể
      • Các hạng mục có bị lược bỏ

      Nếu không kiểm tra, chi phí xây nhà thực tế có thể cao hơn nhiều so với báo giá ban đầu.

      2. Có nên xây nhà khoán phần thô không?

      Xây nhà khoán phần thô là hình thức phổ biến hiện nay vì giúp tiết kiệm thời gian và dễ kiểm soát tiến độ. Ưu điểm:

      • Nhà thầu chịu trách nhiệm vật tư thô và nhân công hoàn thiện
      • Tiến độ thi công ổn định
      • Giảm rủi ro phát sinh nhỏ lẻ

      Tuy nhiên, cần đọc kỹ hợp đồng và báo giá chi tiết để đảm bảo minh bạch. Việc lựa chọn nhà thầu uy tín là yếu tố quyết định hiệu quả của hình thức này.

      Có nên xây nhà khoán phần thô không?

      3. Giá xây nhà phần thô có phát sinh không?

      Phát sinh là điều có thể xảy ra nếu Anh/chị không hiểu rõ cách tính chi phí ngay từ đầu. Nguyên nhân phổ biến:

      • Thay đổi thiết kế trong quá trình thi công
      • Không rõ phạm vi công việc trong hợp đồng
      • Điều kiện nền đất khác với dự kiến

      Nếu chuẩn bị kỹ và có báo giá xây dựng nhà phần thô chi tiết, Anh/chị hoàn toàn có thể kiểm soát tốt mọi vấn đề và hạn chế phát sinh.

      4. Quá trình xây phần thô trong bao lâu?

      Thời gian thi công phần thô phụ thuộc vào quy mô công trình và điều kiện thực tế. Trung bình:

      • Nhà cấp 4: 1.5 – 2 tháng
      • Nhà phố 2–3 tầng: 2.5 – 3.5 tháng
      • Công trình lớn: 3 – 5 tháng

      Tiến độ cũng chịu ảnh hưởng bởi thời tiết, mặt bằng thi công và năng lực nhà thầu.

      Tại sao nên chọn Kiến Trúc An Gia Khang chúng tôi?

      Sau khi tham khảo nhiều báo giá xây nhà phần thô, điều quan trọng không chỉ là mức giá mà còn là chất lượng và sự minh bạch trong thi công. Kiến Trúc An Gia Khang mang đến giải pháp xây dựng cân bằng giữa chi phí và độ bền công trình, giúp Anh/chị yên tâm ngay từ giai đoạn đầu.

      1. Minh bạch trong báo giá và phạm vi thi công: Minh bạch tuyệt đối trong báo giá là nguyên tắc cốt lõi của đơn vị An Gia Khang. Mỗi hạng mục trong đơn giá xây dựng đều được bóc tách rõ ràng, từ vật tư đến nhân công. Nhờ đó, gia chủ kiểm soát tốt chi phí xây nhà phần thô và tránh phát sinh không cần thiết.

      2. Kinh nghiệm thi công thực tế, chuẩn kỹ thuật: Đội ngũ kỹ sư giàu kinh nghiệm đảm bảo thi công đúng tiêu chuẩn ngay từ phần móng đến kết cấu chính. Mỗi công đoạn đều được giám sát chặt chẽ nhằm duy trì chất lượng và độ an toàn công trình.

      Tại sao nên chọn Kiến Trúc An Gia Khang chúng tôi?

      3. Tối ưu chi phí nhưng không giảm chất lượng: Giải pháp tối ưu chi phí thông minh giúp gia chủ cân bằng ngân sách mà không ảnh hưởng đến chất lượng. Chúng tôi tư vấn phương án thiết kế, vật tư và kết cấu phù hợp thực tế để khách hàng yên tâm.

      4. Cam kết tiến độ và hạn chế phát sinh: Cam kết tiến độ rõ ràng giúp chủ động kế hoạch xây dựng và tài chính. Mọi thay đổi trong quá trình thi công đều được thông báo trước và xử lý minh bạch.

      5. Tư vấn tận tâm, đồng hành xuyên suốt: Tư vấn chuyên sâu và đồng hành liên tục là giá trị mà An Gia Khang mang lại. Anh/chị không chỉ nhận được báo giá xây nhà phần thô, mà còn được hướng dẫn cách tính chi phí cụ thể và lựa chọn phương án phù hợp.

      Kết luận

      Báo giá xây nhà phần thô sẽ thay đổi tùy theo diện tích, loại móng, số tầng và tiêu chuẩn vật tư sử dụng. Việc nắm rõ cách tính diện tích và các yếu tố ảnh hưởng đến đơn giá sẽ giúp chủ đầu tư dễ dàng dự trù ngân sách và lựa chọn phương án xây dựng phù hợp, tối ưu chi phí hiệu quả hơn. Liên hệ 0908 138 979 để được Kiến Trúc An Gia Khang tư vấn chi tiết.
